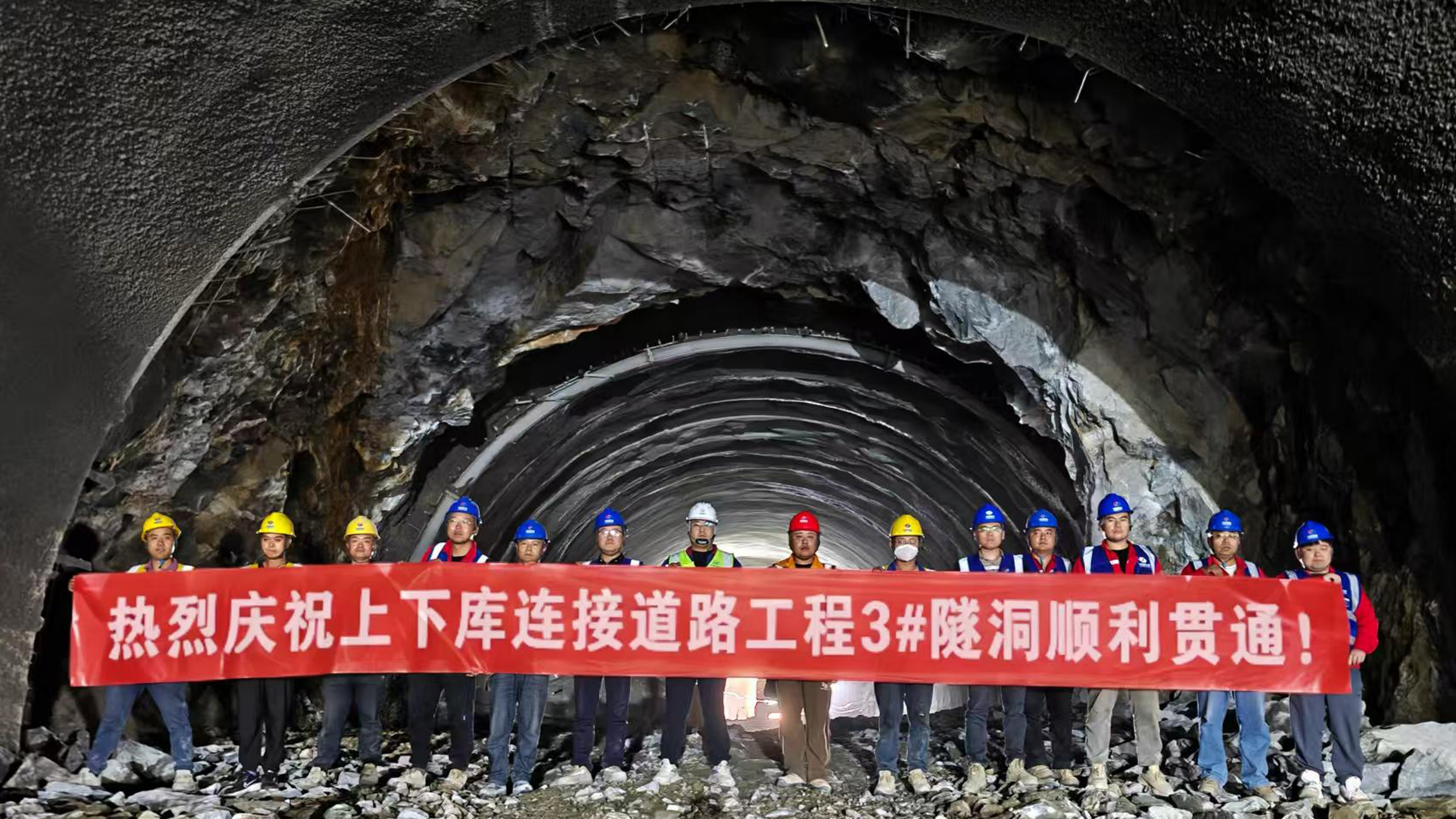

甘肅黃龍抽水蓄能電站工程3號隧道順利貫通

發布日期:2026-04-28 信息來源:第二分局   作者:趙斌 許靈均   字號:[ ]

4月24日,甘肅黃龍抽水蓄能電站工程3號隧道順利貫通,這一重要節點的完成,進一步完善了黃龍項目施工通道網絡,為上庫與下庫施工區的聯通提供了便捷保障。

甘肅黃龍抽水蓄能電站是“十四五”重點實施的項目,該電站建成后將在區域能源保供、調峰填谷、儲能增效等方面發揮重要作用。本次順利貫通的3號隧道是電站的上下庫連接路七條穿山隧道之一,全長558米,作為連接上庫與下庫施工區的核心通道,承擔著施工材料運輸、大型設備進出、施工人員通行等關鍵職能,對隧道開挖精度、襯砌成型質量及施工安全均提出了高標準、嚴要求。

自2025年5月11日進洞以來,隧道施工中襯砌背后空洞、襯砌滲漏水等難題接踵而至,直接影響掘進進度。面對困難,項目部全員堅守“安全第一、質量為本”原則,嚴格遵循襯砌專項施工方案規范作業。針對滲漏水問題,項目部嚴把防水板質量關,全程管控掛設工序,同時在滲水地段強化排水措施,精準開展超前地質預報,將風險防控關口前移,實現風險早發現、早處置、早防控,全力保障施工推進。

下一步,項目部將全力推進隧道襯砌等后續施工工序,確保項目建設按既定計劃穩步推進,全力推動黃龍抽水蓄能電站項目早日建成投用。
