三箭齊發,古道新程,雅安項目群從履約到創效的攻堅紀實

發布日期:2026-04-10 信息來源:西南分局   作者:韓紫君   字號:[ ]

雅安,川西咽喉,茶馬古道的起點。千年之前,背夫和馬隊翻山越嶺,將茶葉與文明送往遠方。千年之后,同一片山川之間,另一隊建設者以冷鏈物流、水務管廊、能源裝備三大工程為支點,在雅州大地上開辟一條新時代的“茶馬古道”,變的是行囊與工具,不變的是穿越險阻、聯通八方的決心。

一體統籌:以集約管理駕馭多元戰場

翻看項目的時間軸:2024年10月,雅安川藏物流中心項目破土動工;2025年6月,雅安永興化工園區項目中標落地;2025年11月,雅安清潔能源產業園項目再傳捷報。不到14個月,三大項目相繼啟動,業態橫跨冷鏈倉儲、園區管廊、水務環保、能源裝備等多個領域——這便是雅安項目群的“三箭”格局。

多元業態的背后,是管理難題的疊加。參建單位各異、協調界面交錯、施工周期長短不一,各板塊建設難點千差萬別;再加上川西地區年均降雨日數超過200天、土體含水率常年在25%以上、地基承載力特征值普遍不足80千帕,軟基處理與多雨施工讓統籌難度成倍放大。

直面困局,項目團隊果斷打破傳統各自為戰的分散模式,推行“統分結合、精干高效”的集約化管理架構。部門負責人統籌全局、把控節點,管理人員按專業板塊分工包干,一人多崗、動態調配,各項目建設高峰期錯峰調配技術力量,管理資源配置精確匹配施工節奏。憑借這套極簡高效的運轉機制,項目群在管理人員不足常規配置三分之二的情況下,實現了三線并進、協同有序。

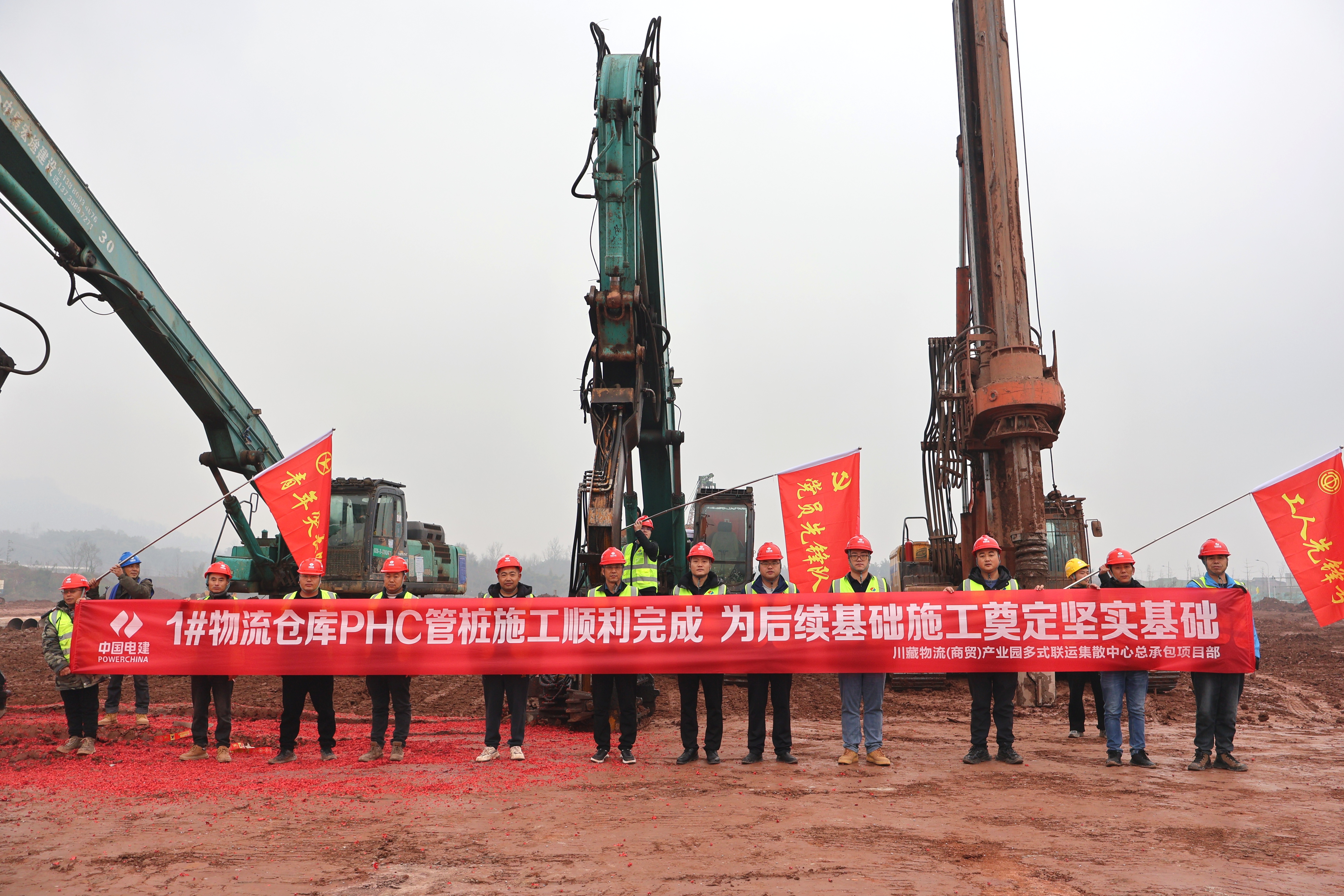

2025年1月24日,雅安川藏物流中心項目1號物流倉庫管樁施工提前7天全部完成,為主體結構施工打下堅實基礎;2025年6月30日,1號物流倉庫鋼結構主體施工提前15天完成,鋼構件總吊裝量達870.81噸;2025年11月22日,雅安永興化工園區項目首戰告捷——污水調節池主體結構順利封頂,較節點目標提前8天;2025年12月27日,捷報再傳,再生水廠膜綜合車間順利封頂,為全年建設任務畫上了圓滿句號……

精益履約換來的,是市場的信任。憑借川藏物流中心和永興化工園區項目前期的扎實口碑,項目團隊助力在2025年11月成功中標清潔能源裝備制造產業園項目,真正走出了一條“以現場拓市場、以口碑贏發展”的良性循環之路。

全域守護:以底線思維筑牢安全屏障

安全是多點作戰的壓艙石,沒有安全的“1”,一切進度和效益都是后面的“0”。

雅安川藏物流中心首當其沖的難關,是高跨度鋼結構廠房吊裝。構件最大跨度達36米,單榀鋼梁自重超過18噸,剛度弱、形變敏感,吊裝過程中極易出現側彎、下?lián)?,若吊點受力不均,鋼構件局部應力集中,輕則變形超限,重則開裂甚至斷裂。

為此,項目團隊構建起全流程立體化防控體系:提前完成場地硬化與排水強排,消除設備傾覆風險;組織專家論證專項吊裝方案,精準計算吊點位置與鋼絲繩受力角度,嚴格校驗起重設備工況;現場落實高空作業雙鉤防護、風速實時監測、統一指揮口令、應急搶險備勤等硬核措施。最終,全部鋼構件吊裝一次到位,最大軸線偏差控制在5毫米以內,零事故、零返工。

常態化的防線同樣牢不可破。項目自開工以來,堅持每周一次內部專項檢查、每月一次全系統安全大排查,累計排查整改隱患點124項,覆蓋臨時用電、高處作業、機械操作等關鍵環節。2025年,項目共編制印發安全管理規章制度51項、安全操作規程33項;與各施工單位簽訂安全生產責任書8份,從業人員安全生產責任書簽訂429份;累計開展安全培訓教育66次,參訓663人次;制定綜合應急預案1項、專項應急預案19個、現場處置方案14個。項目部對施工現場開展日常巡查、周綜合安全檢查,定期組織包保責任人專項檢查及專項安全教育培訓,嚴格落實班組生產組織及安全管理要求,開展班組長考核認證上崗等工作。作業人員應知應會能力驗證累計完成289人次,其中4名班組長全部通過考核認證,通過率100%。

截至當前,項目群已連續安全施工超過460天,高峰期現場作業人員逾300人,實現了全過程安全生產“零事故”——這面金字招牌,是團隊用每一次彎腰檢查、每一場交底會、每一頁簽認單共同鑄成的。

精益攻堅:以毫厘匠心雕琢精工品質

品質的底色,由技術難題的逐一破解來鋪就。

冷鏈倉庫施工期間,一道棘手難題橫亙眼前——2#倉庫原址為面積超2萬平方米、淤泥深逾3米的魚塘。川西汛期雨量大、歷時長,塘水外溢隨時可能倒灌基坑,使本就軟弱的場地土體含水率進一步攀升,重型機械無法進場,基礎施工將被迫停滯。

項目部沒有坐等雨來。團隊迅速調集3臺大功率抽水泵連續作業72小時,將魚塘積水全部排空;隨即組織土方回填,分層碾壓夯實,壓實度檢測均達到94%以上。從抽水到回填完成僅用6天,徹底根除汛期水患隱患,為主體結構施工搶出了至少10天有效工期。

永興化工園區的挑戰則來自大地本身。項目地處中山溶臺峽谷與緩脊寬谷過渡帶,屬中山中切割地貌,園區自然高差大,溝壑密集,且分布有多條泥石流沖溝。要在這樣的地形上敷設排水管道,勘測是第一步難關。

測量團隊背負全站儀和RTK設備,徒步挺進坡度接近40度的沖溝區,每天早出晚歸,徒步里程累計超過70公里,完成全線7.8公里管道線路的精準測繪,獲取地形斷面數據上百組。正是這批詳實的一手?jǐn)?shù)據,支撐起后續方案的反復推演與論證。

針對陡峭地勢,項目部采用“架空+埋地”相結合的差異化敷設方案:沖溝跨越段采用架空敷設,利用地勢高差形成自然壓力水頭,不僅減少土方開挖量,還規避汛期泥石流沖刷風險;地勢平緩區采用埋地施工,埋深嚴格控制在凍深線以下。因地制宜的技術路線,不僅破解了復雜地貌的施工難題,更從設計源頭守護了工程全生命周期的安全與穩定。

在冷鏈廠房收尾、管廊與水廠施工的多線作戰中,交叉作業密集、場地受限、軟基處理復雜等矛盾集中爆發。項目部堅持全局一盤棋,從前期地勘到現場組織、從資源動態調撥到工序無縫銜接,統籌各專業協同作戰。面對重重技術關口,項目團隊累計編制并優化上報技術方案63套,開展QC小組活動與科研攻關10余項,形成技術成果2項,先后斬獲青海省第47次質量管理小組活動成果二等獎、2025年度質量信得過班組三等獎、青海省第六屆質量創新成果三等獎。

站在物流廠房順利完工移交、管廊鋼結構延伸、新能源標準廠房破土動工的建設節點上回望,從第一根樁基入土到綜合服務大樓落地,雅安項目群始終錨定一個信條:要干就干精品工程。

正如千年之前,背夫們?cè)诓桉R古道上留下深深淺淺的拐子窩,今天的建設者也在川西群山中,用鋼筋水泥澆筑起服務民生與產業的現代通道。征程未竟,重任在肩。下一階段,項目群將轉入設備安裝與調試高峰,全體建設者將繼續把匠心融入每一道焊縫、每一米管道、每一方混凝土,以實干在雅州大地書寫經得起時間檢驗的標桿答卷。
